keskiviikko 26. kesäkuuta 2013

Ikkuna-aukot näkyvissä

Tänään kellaria oli nostettu niin paljon että ikkuna- ja oviaukot olivat jo näkyvissä. Tämän päälle tulee vielä kaksi harkkokerrosta ja sen jälkeen tulee toinen valu. Tällä kertaa olen haukkana valvomassa että kaikki tehdään oikein, raudoitukset, haat, kastelu, valu, vibraus, kastelu jne.

Ennen valua tullaan vielä tekemään sisätäytöt ja ennen sitä pitää sisältä siivota kaikki sinne kuulumattomat roskat pois ettei sepelin alle jää mitään maatuvaa/lahoavaa/homehtuvaa...


En osaa sanoa onko tämä kuva hieno vai karmiva. Rakennus näyttää ihan raunioilta joiden sisäpuolella on risti... Pojat ovatkin tekemässä meidän talosta kirkkoa.

Ikkuna-aukot näkyvät jo selvästi.

maanantai 24. kesäkuuta 2013

Ensimmäinen valu meni...

Runko nousi ensimmäiseen valukorkeuteen loppujen lopuksi tosi nopeasti. Ensimmäinen valu tehtiin viime viikon tiistaina ja minä satuin sopivasti tontille samaan aikaan. Valussa meni yllättävän kauan aikaa, yli kolme tuntia. Tänä aikana betonikin ehti loppua ja uuden auton saapumista odoteltiin yli puoli tuntia. Välillä satoi vettä oikein rankasti ja välillä pumppaus keskeytyi putken tukkeuduttua. Onneksi betoni oli tilattu pumpattuna sisältäen kaikki kustannukset, joten ylimääräisestä odotusajasta ei tule lisälaskua.

Putken tukkeutumisesta seurasi aina putken avaaminen ja tässä vaiheessa ylimääräinen betoni valutettiin talon ympärille minne sattui. Ja tietenkin sitä meni myös salaojaputkien päälle. Mutta isompi ongelma oli se että takaosan maanpaineseinän raudoitus laitettiin 400 mm välein vaikka se piti laittaa 200 mm välein. Onneksi rakennesuunnittelija ja urakoitsija keksivät ratkaisun, jolla virhe saadaan korjattua. Kallion ja talon väliin tarkoitettu sepeli tullaan korvaamaan Leca-soralla.

Toinen kivikuorma tuotiin tontille viime viikon torstaina. Kiviä nostettiin telineille valmiiksi niin paljon kuin niihin saatiin sopimaan. Tänään kellarin seinän nostaminen jatkui ja tarkoituksena olisi saada ontelolaatat asennettua ensi viikolla.

Ensimmäinen valukorkeus saavutettu. Talon sisällä näkyvät mustat kaistaleet ovat radon tiivistysprofiileja.

Tänään aloitettiin kellarin seinän nostaminen lopulliseen korkeuteen. Alakerran ikkuna-aukot alkavat jo muotoutua, ne ovat sitten 900 mm korkeudella lattiasta vaikka ne tässä vaiheessa vielä näyttävät olevan paljon korkeammalla. Kuvassa näkyy myös telineille nostettuja harkkopinoja.


maanantai 17. kesäkuuta 2013

Valaisin asiaa

Sisustussuunnittelijamme, Erja Taipale, on tehnyt meille hienon valaistussuunnitelman joten valotetaanpa sitä nyt hieman. Päivitetyt valaistussuunnitelmat löytyvät täältä. Meillä ei ollut mitään ennakkovaatimuksia valaistuksen suhteen, paitsi se että minä halusin meille kaksoisspotteja.


Suurin osa valoista tulee olemaan himmennettäviä pienjännite halogeeneja, jonkin verran tulee ledejä (K, KHH, AULA) ja loput ovat sekalainen seurakunta loisteputkia ja energiansäästölamppuja. Tästä puuttuu vielä normaalit katto- ja pöytävalaisimet sekä varastojen ja teknisen tilan valaisimet (jälkimmäiset tulevat olemaan joko loisteputki- tai led-valaisimia).

1-osaisia halogenspotteja tulee kaikkiin makuuhuoneisiin, olohuoneeseen, takkahuoneeseen (AULA) ja kotiteatterihuoneeseen (ASK).


2-osaisia halogenspotteja tulee olohuoneeseen, keittiöön, eteiseen ja kuistille. Keittiöön tulee myös led-valolistaa yläkaappien alaosaan ja yläkaappien päälle epäsuoraa valaistusta antamaan.


Märkätilojen spotteja tulee kylpyhuoneisiin, vessoihin ja pukuhuoneeseen.

Yläkerran kylpyhuoneen valot peilin molemmin puolin.

Ylä- ja alakerran WC:den valot peilin yläpuolelle.

Kodinhoitohuoneen kattoon tulee valolista ja yläkaappien alareunaan led-valolista.


Alakerran pesuhuoneeseen tulee suihkujen väliin säilytystila shampoita ja saippuoita varten. Siihen tulee tällaiset valot. Pesuhuoneeseen tulee lisäksi led-valolista kattoon suihkujen yläpuolelle.

Vaatehuoneiden kattoihin tulee isot valopaneelit.


Portaikkoon tulee kahdet ylös- ja alaspäin valaisevat seinävalot.


Olohuoneeseen tulee seinälle sijoitettavan television molemmin puolin seinävalot. Samoin alakerran kotiteatterihuoneeseen valkokankaan molemmin puolin.


Portaikon askelvalot. Kotiteatterihuoneesta nämä jätetään pois.

Upotettavat valot tulevat ylä- ja alakerran terassille ja yläkerran ulkokuistille.


Valot tulevat talon seinustalle ympäri taloa. Nämä voidaan laittaa valaisemaan sekä ylöspäin että alaspäin tai pelkästään alaspäin.


Saunaan tulee tällainen 10 + 1 kuituvalosetti. Saunaan tulee lisäksi lauteiden alle sijoitettavat siivousvalot.

perjantai 14. kesäkuuta 2013

Runko nousee

Tällä viikolla aloitettiin rungon nostaminen. Ensimmäisen harkkokerroksen jälkeen porattiin anturoihin reiät ja asennettiin rakennekuvien mukaiset pystyraudoitukset. Tämä oli sen verran hidasta hommaa että siihen meni pari päivää. Tänä aamuna vastaava työnjohtaja kävi tarkistamassa raudoitukset ja päivän aikana runkoa saatiin nostettua neljä harkkokerrosta.

Maanantaiaamuna tulee sähkömies merkkaamaan harkkoihin pistorasioiden paikat ja putkimies hanakulmarasioiden paikat. Pystytysporukka tekee sitten tarvittavat läpiviennit ja iltapäivällä olisi tarkoitus tehdä ensimmäinen runkovalu...

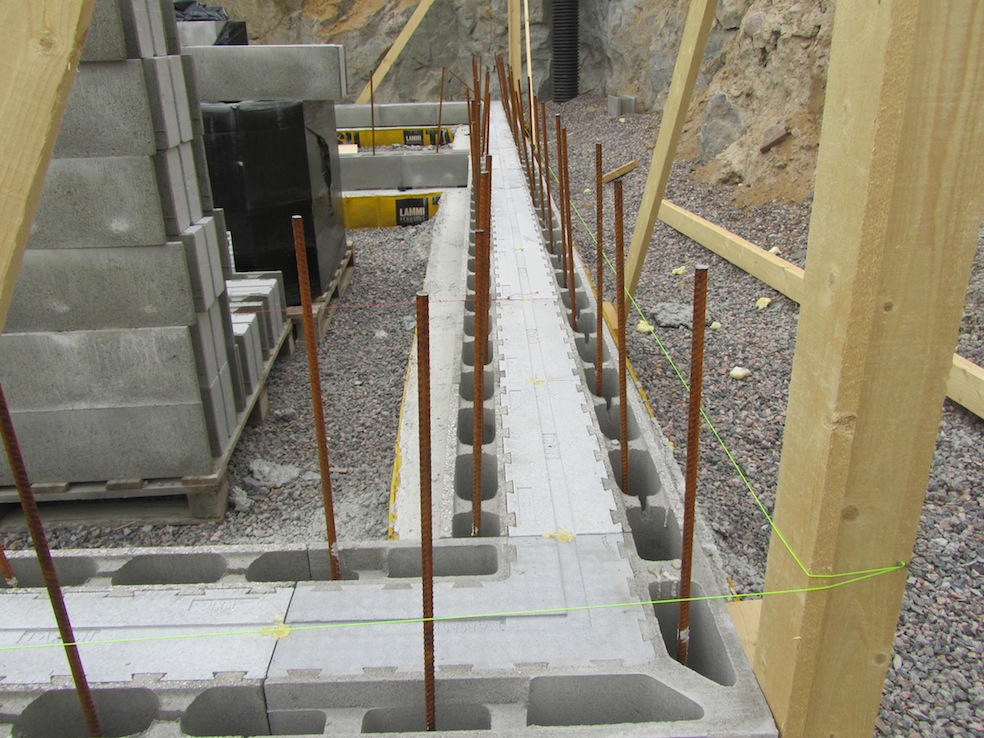

Ensimmäinen harkkokerros on asennettu. Eristeen pysty- ja vaakauriin laitetaan uretaanivaahtoa. Harkot ladotaan laserin avulla vaakasuoraan ja tarvittaessa harkkojen alle asennetaan muovikiilat. Kuvassa näkyy myös vihreää linjalankaa jonka avulla varmistetaan seinän suoruus.
Pystyraudoitus asennettiin ensimmäisen harkkokerroksen jälkeen poraamalla 32 mm kolot ja kiinnittämällä raudat juotosbetonilla anturoihin kiinni.
Pystyraudoitus asennettiin 400 mm välein, teräkset näyttävät vielä tässä vaiheessa olevan kallellaan mikä minnekin. Vaakaraudoituksen asennuksen jälkeen pystyraudoituskin suoristui.

Kuvassa näkyy pysty- ja vaakaraudoitukset. Kumpikin tulee 400 mm välein eli 8 mm vaakaraudoitus joka toiseen harkkoon ja 10 mm pystyraudoitus joka toiseen koloon. Nyt pystyraudoitukin on jo suorassa.
Tänään seinää saatiin nostettua neljä harkkokerrosta. Kuvassa näkyvä musta kaistale on radon katko.
Louhinnassa lähteneen kallion kohdalle saadaan tehtyä ylimääräinen varasto (lev: 3100 mm x syv: 1800 mm). Varaston kohta näkyy kuvan etualalla vasemmalla. Kuvassa näkyy myös oviaukkojen kohdat, ne ovat vielä tässä vaiheessa korkealla. Elli jo kysyikin että tuleeko meille portaat alakerran ovellekin...

sunnuntai 9. kesäkuuta 2013

Anturat valettu

Anturat saatiin valettua torstaina suunnitelmien mukaisesti. Mittamies kävi vielä samana päivänä "nastoittamassa" talon kulmien paikat anturoihin. Niiden väliin vedetään linjalanka, jolloin ulkoseiniä varten saadaan suora linja

Harkot tulivat keskiviikkona ja ne sijoitettiin valmiiksi anturoiden sisäpuolelle helpottamaan rungon pystytystä. Näin säästettiin yhdet nostokulut kun ei tarvitse erikseen tilata nosturia nostamaan niitä pihalta talon sisäpuolelle.

Torstaina saatiin myös sähköt tontille eli siltä osin homma on hoidossa. Vesiliittymää meillä ei vielä ole mutta vastaapäätä olevat naapurit lupasivat että heidän vesipostistaan saa ottaa vettä. Sitä tullaan tarvitsemaan runkopystytysvaiheessa harkkojen kasteluun ennen valua ja valun jälkeen.

Huomenna alkaa rungon nostaminen ja ensimmäinen runkovalu pitäisi olla jo loppuviikosta. Runkoa nostetaan aina puoli kerrosta kerrallaan ja sen jälkeen se valetaan umpeen.


Valun tasoitus menossa.
Ylimääräinen betoni jätettiin tontille... Aika tarkasti oli määrä arvioitu.
"Nasta" ulkoseinän linjaa varten.
Tonttikeskus paikallaan (kännykällä otettu kuva saa keskuksen näyttämään kaarevalta...).

Harkot ovat valmiina anturoiden sisäpuolella. Isommissa lavoissa on ulkoseinien eristeharkot LL-400 ja pienemmissä on kantavien sisäseinien harkot MH-200.

tiistai 4. kesäkuuta 2013

Anturamuotit paikallaan

Eilen sain lopultakin valittua sähköurakoitsijan rakennusprojektiimme. Tilasin myös työmaa WC:n tontille koska runkourakoitsijan kanssa tekemäni sopimus edellytti sitä. Töiden jälkeen hain Tikkurilan kopiopalvelusta ison pinkan rakennuskuvia urakoitsijalle. Rakennekuvista otin tasokuvat (ja arkkitehdin työpiirustukset) laminoituna niin ne kestävät kosteutta ja pysyvät paremmin ehjänä. Eilen illalla runkourakoitsija toi rakennustelineet tontille valmiiksi.

Tänä aamuna oli mittamies käynyt merkitsemässä talon kaikki kulmat tarkemmin anturoiden laittoa varten. Töiden jälkeen kun kävin tontilla niin anturamuotit saatu asennettua paikoilleen. Ja siellähän se Bajamajakin kökötti meidän tulevan terassin kulmalla. Sille pitää etsiä parempi paikka, ei sen tarvi olla keskellä pihaa. Tontille pitäisi saada vielä mahtumaan varasto-/taukotila ja roskalava, siellä alkaa olla ahdasta maakasojen joukossa.

Huomenna anturoiden paikat vielä tarkistetaan ja niihin tehdään rakennesuunnitelmien mukaiset lisäraudoitukset. Pohjakatselmus pidetään sitten huomenna iltapäivällä. Ensimmäinen kivikuorma eli 36 lavaa Lammi harkkoja tulee huomenna tontille. Torstaiksi runkourakoitsija on tilannut anturoiden valun eli hitaan alun jälkeen vauhti kiihtyy...

Rakennustelineet ovat saapuneet


Bajamaja meidän terassilla, hmm... Peräkärryssä näkyy anturoihin asennettavat raudat. Ja taustalla näkyy tyylikkäästi kasattu työmaa-aita, se pysyy kasassa melkein tahdonvoimalla. Minun piti aluksi vaan käydä katsomassa että miten tuonne taakse saa tolpat kiinni mutta virittelin samalla sen aidan sinne. Kuvassa näkyy myös tontille tilapäisesti tehty tie ja oikeassa reunassa kivikasan vieressä oleva kuoppa on sähköjen tonttikeskuksen paikka. Vantaan energian porukka kävi kaivamassa heidän osuutensa tänään ja huomenna heidän pitäisi käydä asentamassa tonttikeskus.

Tassut asennettuna. Muoteissa on raudoitukset valmiina mutta meillä tulee vielä lisäraudoitusta anturoihin. Kuvasta näkee että meille on tulossa alakertaan kaksi kantavaa seinää, taaempi seinä ei ole koko talon pituinen koska takaosaan tulee varasto.
